Wohngebäude

Mehrfamilienhaus Neubau

Fürth 2025

Neubau inklusive Mieterstrom, Ladeinfrastruktur und Wärmepumpe. Die PV-Anlage versorgt die Wohneinheiten und die Ladeinfrastruktur; die Wärmepumpe nutzt den vor Ort erzeugten Strom.

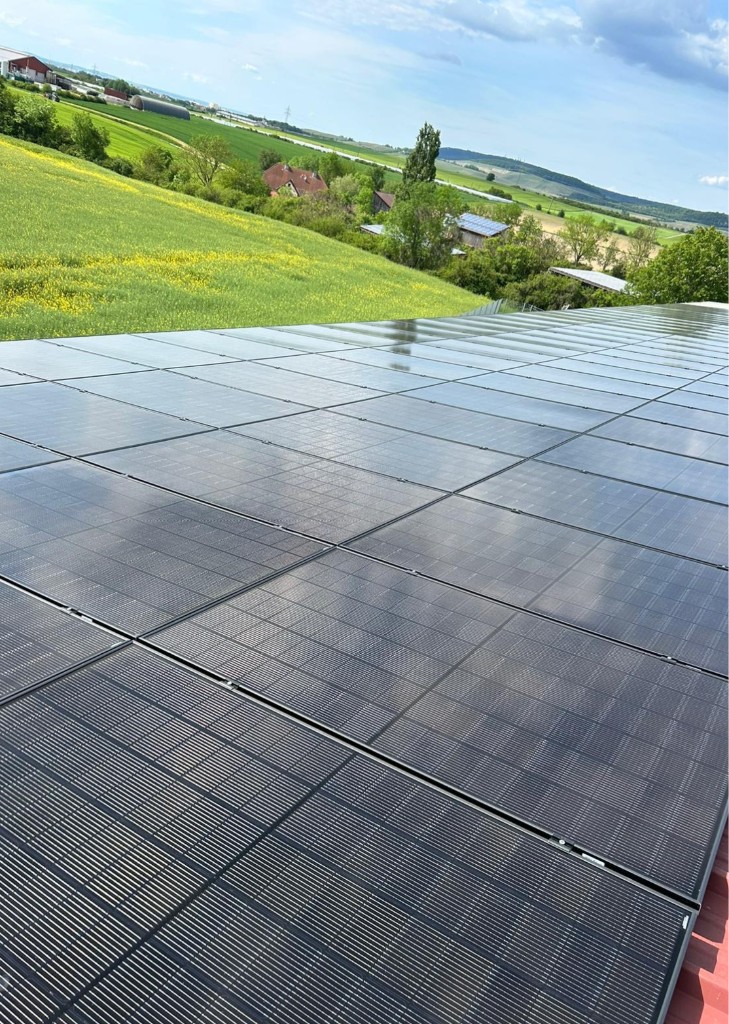

Mehrfamilienhaus Neubau

PV-Leistung

24 kWp

Wohneinheiten

12

Teilnehmerquote

92%

CO₂-Ersparnis

11 t/Jahr

Jahreserzeugung

21.600 kWh

Eigenverbrauch

75%

Herausforderung

Im Neubau sollten Mieterstrom, Ladeinfrastruktur für E-Fahrzeuge und eine Wärmepumpe von Anfang an geplant und umgesetzt werden. Die Abstimmung mit dem Generalunternehmer und die Integration aller Gewerke in einen Zeitplan waren anspruchsvoll.

  • 1
    Frühe Planungsphase: PV, Ladeinfrastruktur und Wärmepumpe abstimmen
  • 2
    Begrenzte Dachfläche bei kompakter Bauweise (12 WE)
  • 3
    Lastmanagement zwischen Wärmepumpe, Ladeinfrastruktur und Haushaltsstrom
  • 4
    Anschlusskapazität und Zählerkonzepte für Mieterstrom
  • 5
    Vermarktung des Neubaus mit Mieterstrom als Mehrwert

Unsere Lösung

PV-Anlage, Ladeinfrastruktur und Wärmepumpe wurden gemeinsam geplant und installiert. Der vor Ort erzeugte Strom versorgt die Wohneinheiten, die Wärmepumpe und die Ladepunkte; ein einfaches Lastmanagement priorisiert den Eigenverbrauch.

  • Direkte Integration der Befestigungssysteme in Dachkonstruktion
  • Mieterstrom-Verträge bereits beim Einzug verfügbar
  • Ladeinfrastruktur für E-Fahrzeuge (Wallboxen pro Einheit bzw. Gemeinschaft)
  • Wärmepumpe mit Vorrang für Solarstrom (Lastmanagement)
  • Persönliche Infogespräche mit allen 12 Mietparteien
  • Transparente monatliche Stromabrechnung inkl. Lade- und Wärmestrom

Ergebnisse

Eigenverbrauchsquote

75%

Überdurchschnittlich

Teilnehmerquote

92%

11 von 12 Parteien

Durchschn. Strompreis

26,8 ct/kWh

24% unter Grundversorger

CO₂-Einsparung

11 t/Jahr

Entspricht 77.000 km PKW

Kundenzufriedenheit

4,9/5

Höchste Zufriedenheit

Anlagenperformance

98,1%

Performance Ratio

Projektverlauf

1

2024

Planung mit Generalunternehmer (PV, Ladeinfrastruktur, Wärmepumpe)

2

Q1 2025

Rohbau und Vorbereitung Elektro-/PV-Installation

3

Q2 2025

Installation PV, Wallboxen und Messtechnik

4

Q2 2025

Inbetriebnahme und erste Mieterverträge

5

Q3 2025

Vollbelegung, 92% Teilnahme am Mieterstrom

6

Q4 2025

Abschluss Stromverträge der Mieter für geplanten Einzug im April 2026

Ähnliches Projekt geplant?

Lassen Sie uns gemeinsam analysieren, wie wir Mieterstrom auch für Ihre Immobilie umsetzen können. Wir erstellen Ihnen eine kostenlose Potenzialanalyse.
